已經在8月份連續發布停機函的玖龍紙業,在9月初延續了停機節奏,東莞基地、泉州基地將停機時間從8月延續到9月。新的停機函顯示,太倉基地、重慶基地、沈陽基地、河北和天津基地將在9-10月繼續維持一個時間較長的停機階段。
玖龍紙業太倉基地6臺紙機將從9月1日到30日,分別停機10-20天不等。6臺紙機分別是PM5、PM8、PM20、PM21、PM29、PM30,影響紙種包括灰底白、?垺⒃偕、瓦楞紙、雙膠紙。停機計劃具體如下:

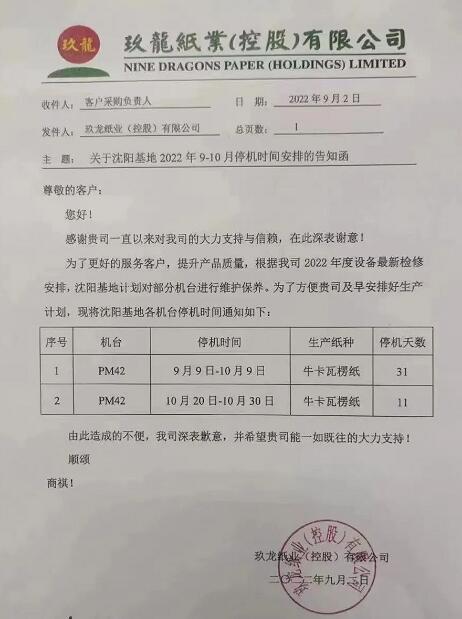

玖龍紙業沈陽基地PM42從9月9日起,到10月30日,分兩階段停機,總停機天數42天。玖龍紙業(沈陽)有限公司已建成投產PM37和PM42兩條具有世界領先水平的造紙生產線,年產能100萬噸,其中PM42年產能60萬噸?ㄍ呃慵。停機計劃具體如下:

玖龍紙業重慶基地4臺紙機從9月1日起到9月30日,分別停機10-20天不等。重慶玖龍紙業目前有4條造紙生產線,分別是PM22、PM23、PM33和PM40,包括80萬噸?、70萬噸瓦楞紙和50萬噸白板紙,總產能約200萬噸。停機計劃具體如下:

玖龍紙業天津和河北基地,3臺紙機PM27、PM34和Y5從9月1日到9月20日,分別停機15-16天,紙種包括再生紙和白板紙。在7月底公布的停機函中,PM34原計劃9月份停機9天,新的停機函顯示停機時間要延長到16天。
